苏湾作业区一期工程及进港公路项目简介

贵港港苏湾作业区,是市委、市政府贯彻落实自治区“双核驱动”战略,践行“创新、协调、绿色、开发、共享”五大发展理念,构建畅通高效的西江现代物流体系的重点工程。新建5个2000吨级泊位(水工结构按3000吨级预留)及后方陆域配套设施,设计年吞吐能力为每年400万吨。
苏湾港项目配套工程——进港公路,主要服务苏湾作业区一期项目的建设和运营,是连接苏湾港和东环路的重要枢纽。进港公路总长1.72公里,原计划按10米宽二级路标准设计,后经市政府批准,进港公路拓宽至42米,按一级公路建设,总投资6541万元。
一、苏湾作业区一期项目征地拆迁及建设情况
苏湾作业区一期2013年6月获用地批文,批文面积584亩。需征地624亩,房屋拆迁21户4450平方米;迁移坟山425座。苏湾作业区一期项目于2014年12月开工建设,2017年6月16日开港运营。

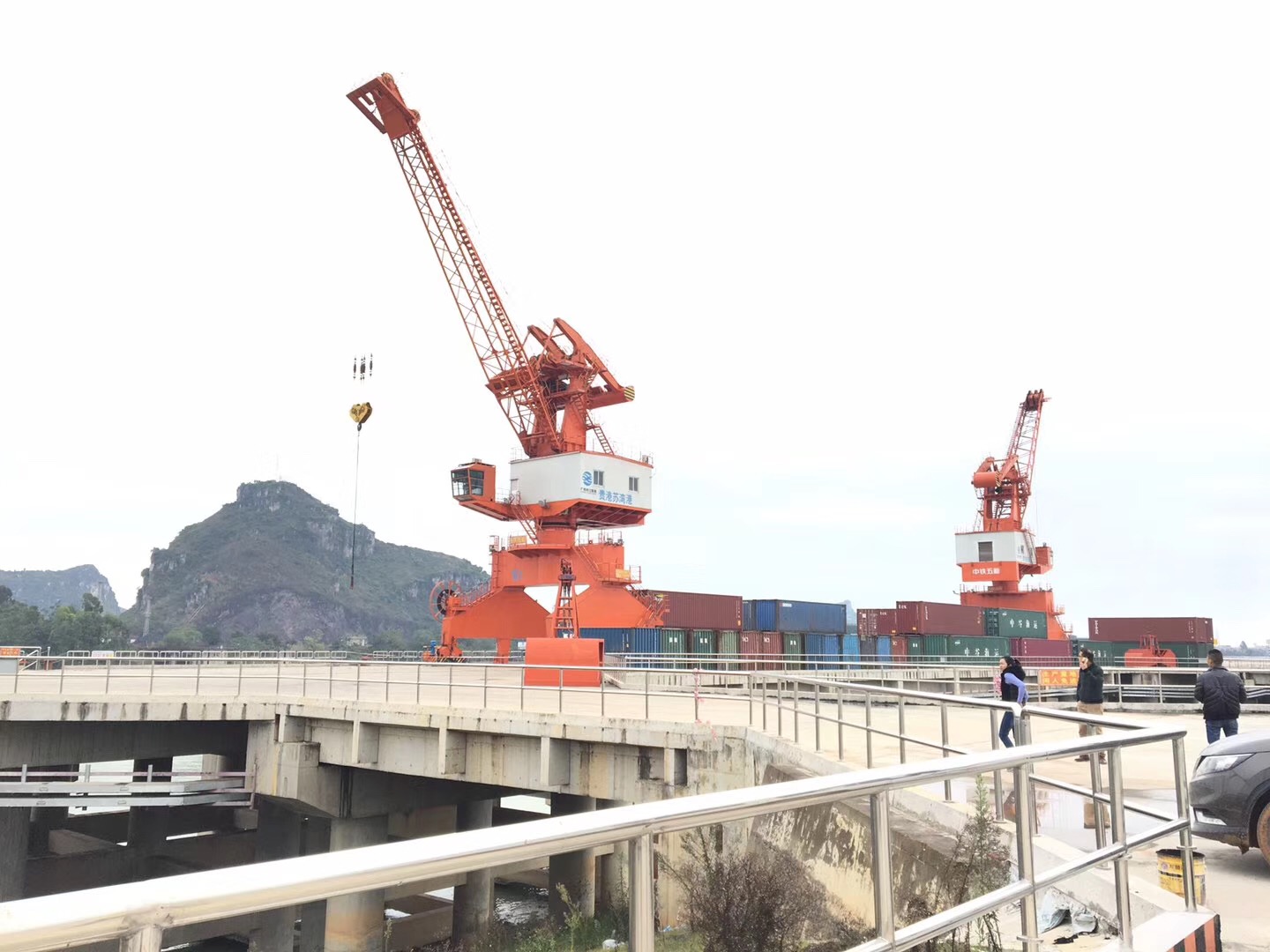

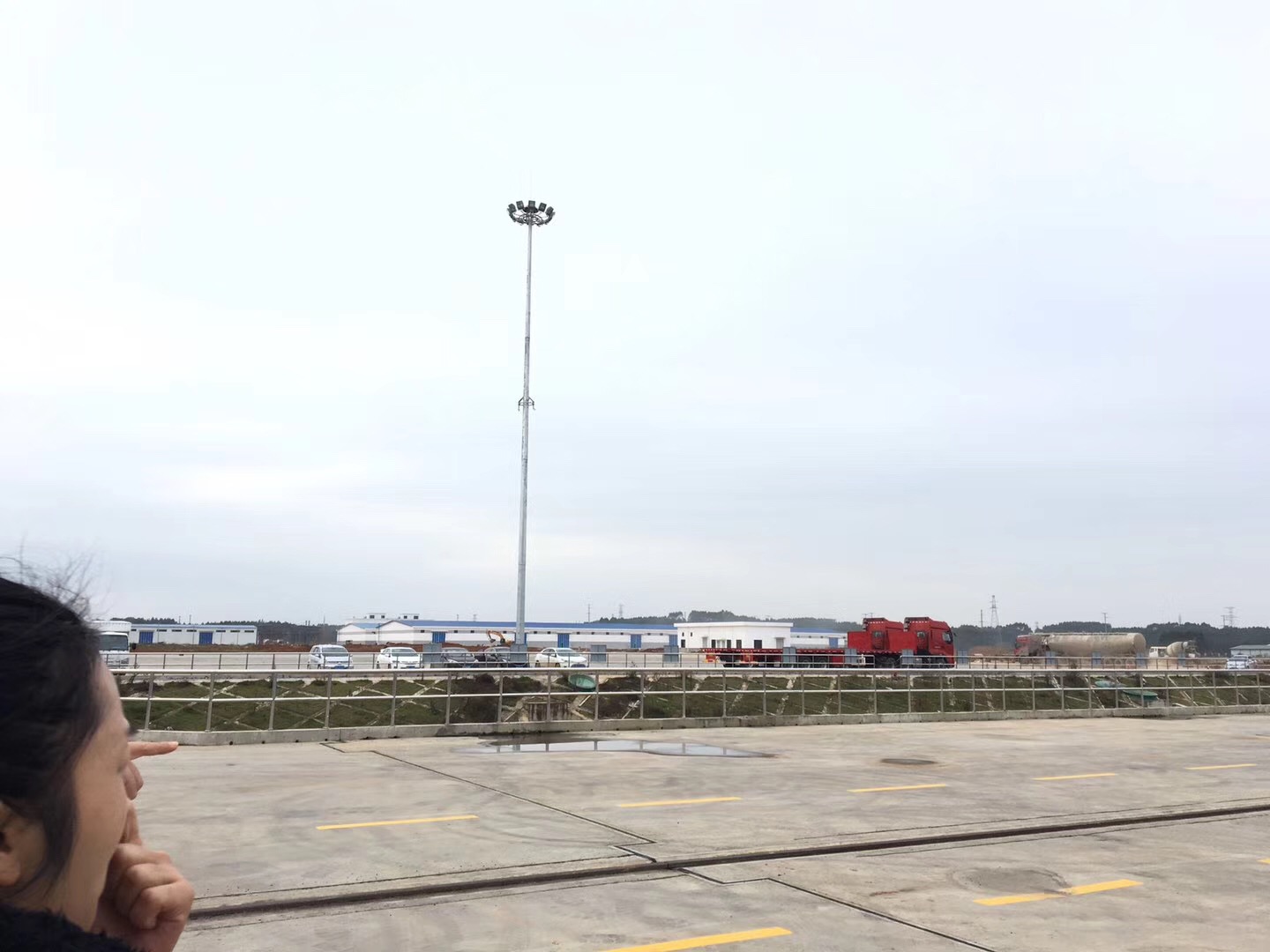

征地拆迁方面,苏湾作业区完成624亩土地的清表、供地工作,土地全部交付施工单位进行建设。完成征地265亩,房屋拆迁384.27平方米,坟山迁移425座。项目建设方面,截至11月,项目已完成2栋粮食平房仓、3栋物流配送仓库、1栋配套综合办公楼及港区部分配套附属工程建设,累计完成投资4.93亿元。
二、苏湾作业区进港公路征地拆迁及建设情况

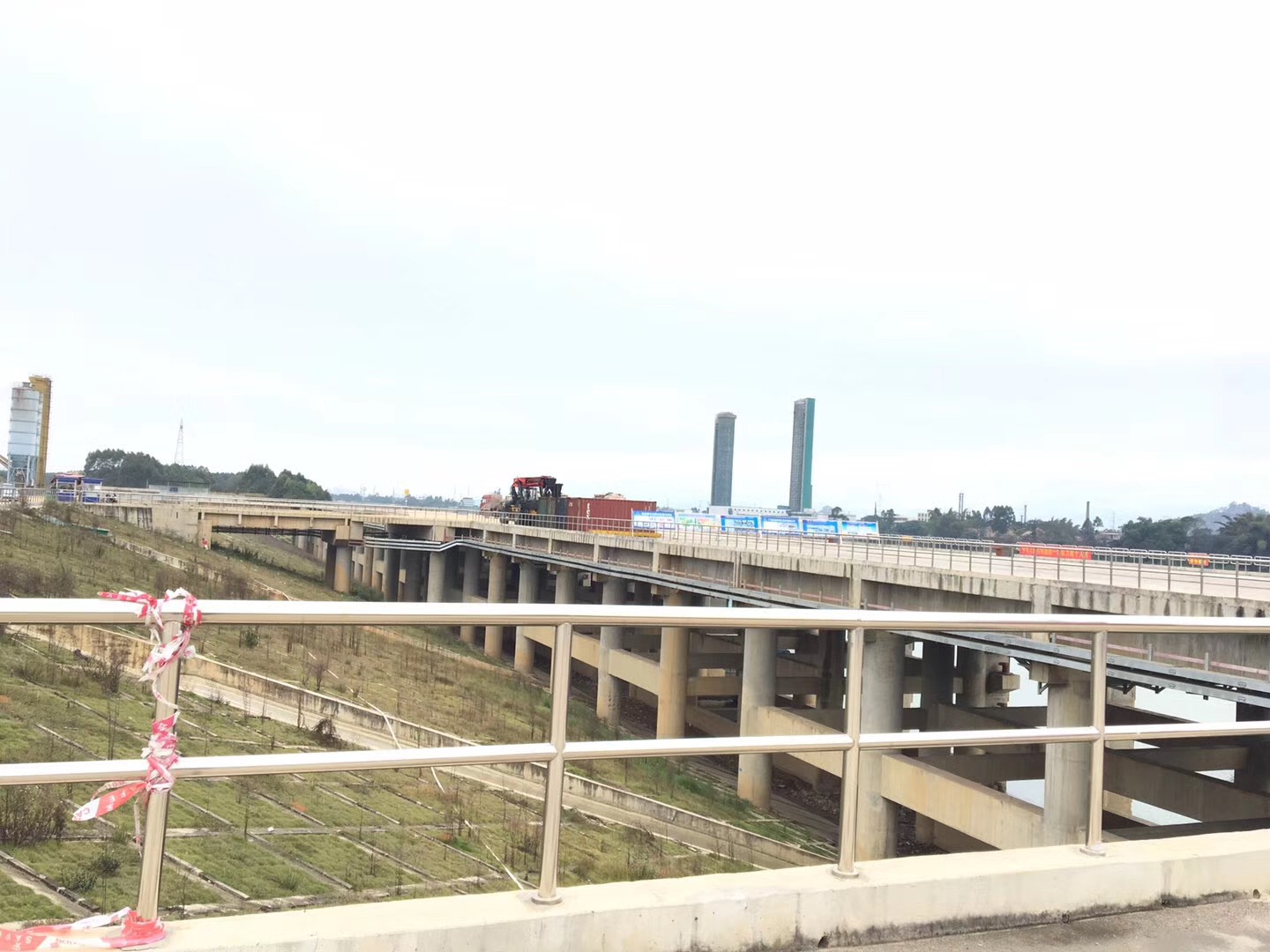

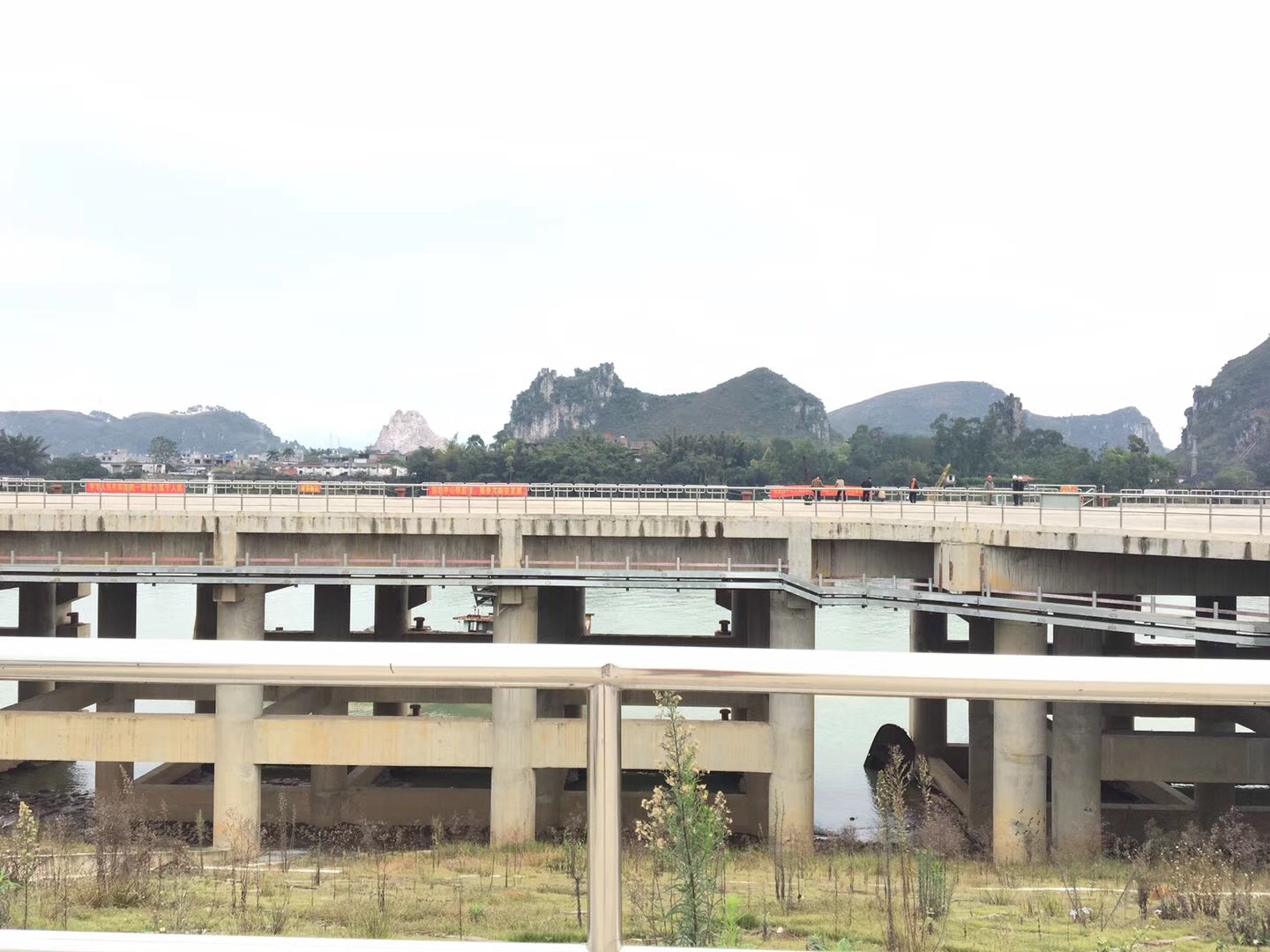

进港公路扩宽42米道路用地2017年3月16日获得自治区政府批复,2017年6月16日开工建设。
征地拆迁方面,项目需要征地122亩,房屋拆迁36户7215.86平方米,坟山迁移136座。目前已完成房屋拆迁及坟山迁移,完成征地115.7亩,基本完成征地拆迁任务。项目建设方面,截至11月,完成路基工程70%、桥涵工程75%、路面工程3%,项目累计完成投资4240万元。预计2018年3月底可全部完成建设。

-->
